近日,國家能源局發布1-10月份全國電力工業統計數據。截至10月底,全國累計發電裝機容量約31.9億千瓦,同比增長14.5%。其中,太陽能發電裝機容量約7.9億千瓦,同比增長48.0%;風電裝機容量約4.9億千瓦,同比增長20.3%。
可見,隨著全球對可再生能源的需求不斷增加,光伏風電建設市場前景廣闊。

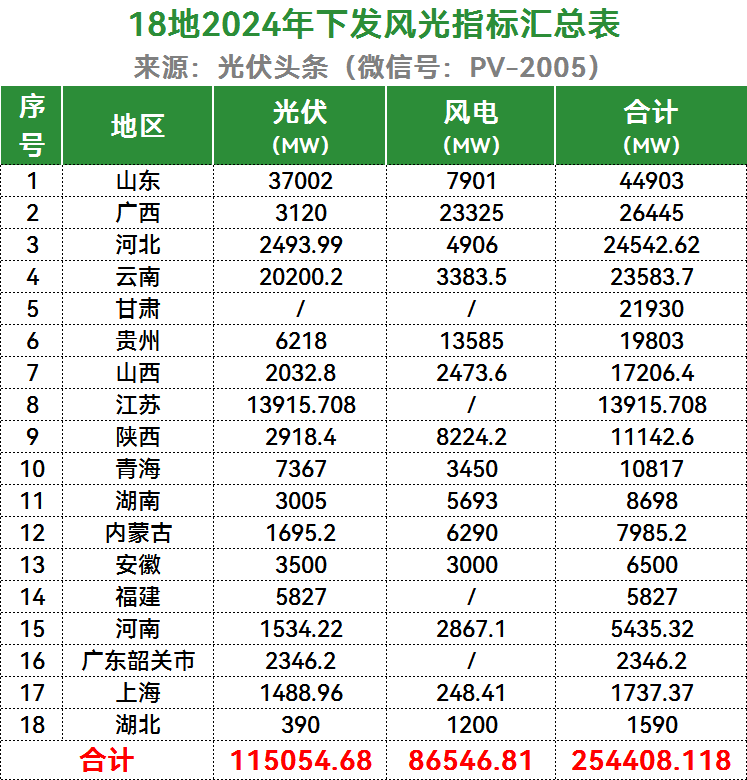

光伏頭條(微信號:PV-2005)根據公開信息統計,2024年山東、廣西、河北、云南、甘肅、貴州、山西、江蘇、陜西、青海、湖南、內蒙古、安徽、福建、河南、廣東韶關市、上海、湖北18省市下發風電、光伏建設指標,共計254408.118MW。
其中,2024年山東、廣西、河北、云南、甘肅、貴州、山西、江蘇、陜西、青海下發風光規模排名前10。其中,山東以44903MW排名第一,廣西以26445MW排名第二,河北以24542.62MW位列第三。云南、甘肅、貴州、山西、江蘇、陜西、青海均超10GW。
(注:文中所有統計數據均基于已公開且有明確規模的信息或數據,如有遺漏歡迎補充)

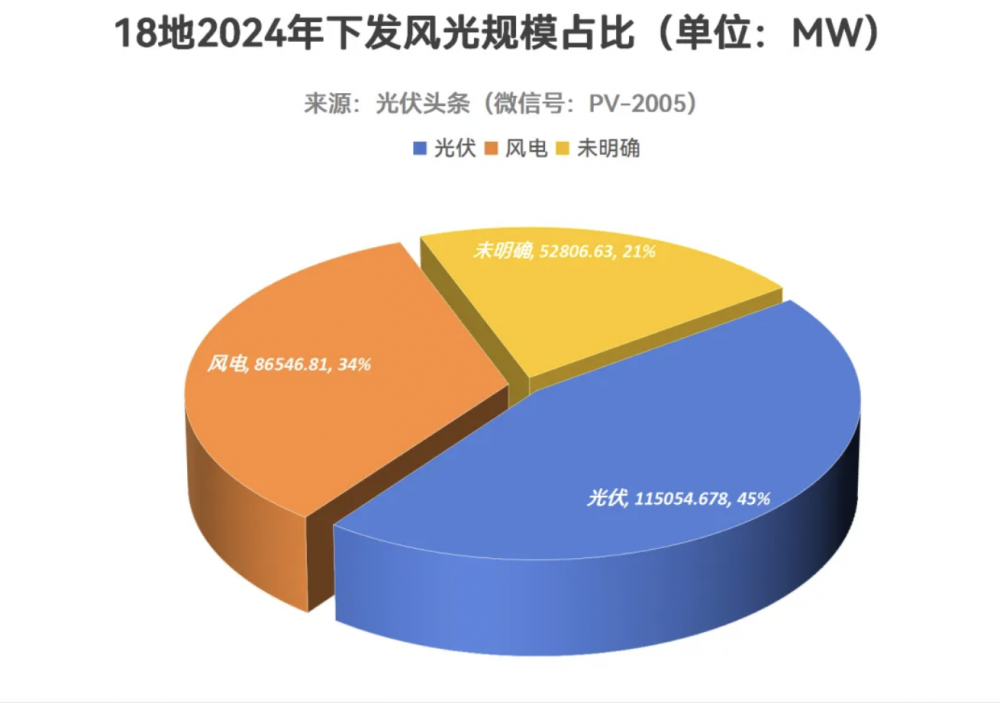

光伏頭條(微信號:PV-2005)梳理后發現,2024年下發的風電、光伏建設指標中,光伏明確規模為115054.678MW,占比45%;風電明確規模為86546.81MW,占比34%,風光規模(未明確風電、光伏各自具體規模)為52806.63MW,占比21%。
此外,在下發2024風光指標的同時,安徽、福建、廣西、河北、河南、湖北、內蒙古、山東、云南等地明確提出風光配儲比例范圍在10%~80%,配儲時長在2~4小時。其中,山東配儲比例最高,根據《關于公布2024年市場化并網項目名單的通知》要求,電化學儲能配置比例為30~80%*2h。
值得注意的是,除貴州外,17省市下發指標的同時,還明確要求投建項目的并網時間/投產時間。其中,安徽要求項目需在18個月內全容量并網;福建要求原則上兩年內全部建成投產;甘肅要求原則上于2025年底前建成投運;河北要求保障性項目要求2026年底并網,市場化項目要求2027年底并網。
18省市下發風光建設指標254.4GW
山東、廣西、河北前三
2月,山東印發《全省能源綠色低碳轉型試點實施方案》,公布了能源綠色低碳轉型試點單位主要任務清單和重點項目清單。其中,新能源和可再生能源類項目107個,規模共計3467.5萬千瓦。其中包含光伏項目56個,規模合計2654萬千瓦;風電項目24個,規模合計785.1萬千瓦。4月,山東公布《2024年市場化并網項目名單》,納入山東省2024年市場化并網名單的項目共118個、裝機容量1051.2萬千瓦根據名單顯示,本次入選的市場化并網項目名單包括,光伏項目117個共計1046.2萬千瓦。風電項目1個,規模5萬千瓦。
7月,廣西印發《2024年度陸上風電、集中式光伏發電項目建設方案》,列入廣西2024年度陸上風電、集中式光伏發電項目建設方案的項目共209個,裝機容量2644.5萬千瓦。其中,集中式光伏發電項目26個,裝機容量約312萬千瓦;陸上風電項目183個,裝機容量2332.5萬千瓦。
7月,河北下發2024年風電、光伏發電年度開發建設方案第一批項目,本批次下達年度風電、光伏發電保障性并網項目共114個、999.298萬千瓦,市場化并網項目共72個、714.965萬千瓦。11月,河北省2024年風電、光伏發電開發建設方案第二批擬安排項目情況公示,本次擬公示項目共24個、254.5萬千瓦,其中保障性項目共12個、140萬千瓦,市場化項目共12個、114.5萬千瓦。11月28日,河北省發展和改革委員會發布《河北省2024年風電、光伏發電開發建設方案第三批擬安排項目情況公示》。根據公示,本次擬公示風電、光伏發電項目共47個、485.499萬千瓦,其中,風電項目26個、427.5萬千瓦,光伏發電項目21個、57.999萬千瓦。
4月,云南印發《2024年第一批新能源項目開發建設方案》,納入云南省2024年第一批新能源項目開發建設方案實施的項目共141個,裝機1018.325萬千瓦。包含:風電項目3個,規模為11.965萬千瓦;光伏項目138個,規模為1006.36萬千瓦。10月,云南印發《2024年第二批新能源項目開發建設方案》,納入云南省2024年第二批新能源項目開發建設方案實施的項目共108個,裝機934.75萬千瓦,其中,風電項目30個、裝機容量242.26萬千瓦,光伏項目78個、裝機容量692.49萬千瓦。11月,云南印發《2024年第三批新能源項目開發建設方案》,第三批納入實施方案的項目共51個,裝機4052.95MW,其中,光伏項目41個、裝機容量3211.7MW,風電項目10個、裝機容量841.25MW。
4月,甘肅印發《甘肅省新能源建設指標分配辦法(試行)》《甘肅省促進新能源產業發展評價辦法(試行)》暨分解下達全省“十四五”第三批風光電項目建設指標的通知,本次安排下達規模是全省“十四五”第三批風光電項目建設指標,建設總規模2193萬千瓦,原則上于2025年底前建成投運。
7月,貴州下達2024年度風電光伏發電建設規模項目計劃 (第一批),項目共159個,總裝機為16353MW。其中,光伏項目43個,項目規模為5618MW;風電項目116個,項目規模為10735MW。10月,貴州下達2024年度風電光伏發電建設規模項目計劃(第二批),總裝機345萬千瓦。其中風電項目30個,規模為285萬千瓦;光伏項目6個,規模為60萬千瓦。
3月,山西下達《2024年煤電和新能源一體化項目建設計劃》,本次下達的煤電和新能源一體化項目是保障性并網項目,共17個項目、裝機193.05萬千瓦。其中風電項目11個,130.05萬千瓦,光伏項目6個,63萬千瓦。4月,山西公示2024年分布式可再生能源項目評審結果,共有68個項目擬納入2024年分布式可再生能源項目清單,規模合計2.5759GW。其中,風電項目1163.1MW,光伏項目1396.8MW,風光項目16MW。9月,山西發布《關于做好2024年風電、光伏發電開發建設競爭性配置有關工作的通知》,本年度擬安排風電、光伏保障性并網規模1270萬千瓦。
1月,江蘇公布2023年光伏發電市場化并網項目(下半年)名單,共54個項目,規??傆嫗?555.928MW。7月,江蘇公布2024年上半年光伏發電市場化并網項目名單,共76個,總裝機935.978萬千瓦。
9月,陜西公示2024年風電光伏發電保障性并網項目競爭性配置結果,綜合確定了111個項目1008萬千瓦納入2024年陜西省風電、光伏發電項目保障性并網規模,其中,風電86個770.5萬千瓦,光伏25個237.5萬千瓦。另外,對符合要求的34個106.3萬千瓦分散式風電、分布式光伏發電項目,納入年度建設規模,按照分散式風電及分布式光伏相關要求進行核準(備案)后實施。
4月,青海印發《2024年青海省電力行業重點項目開發建設方案》,根據2024年新增新能源項目清單,新能源項目規模共計10.82GW,其中光伏項目7.367GW,風電項目3.45GW。
10月,湖南發布《關于加快推進2024年重點建設風電、集中式光伏發電項目的通知》,項目共計113個、裝機規模869.8萬千瓦。其中,集中式光伏發電項目32個、300.5萬千瓦;風電項目81個、569.3萬千瓦。
2月,內蒙古發布《關于同意實施4個市場化新能源項目的通知》,包括3個工業園區綠色供電項目、1個源網荷儲一體化項目,合計173萬千瓦。從項目類型來看,共下發了1.39GW的風電項目,340MW的光伏項目。4月,內蒙古印發《關于實施烏蘭察布中金數據低碳算力基地源網荷儲一體化項目等4個市場化新能源項目的通知》,同意實施烏蘭察布中金數據低碳算力基地源網荷儲一體化項目、錫林郭勒盟承接產業開發區明安圖產業園綠色供電項目、錫林郭勒盟承接產業開發區明安圖產業園格盟諾金新能源有限責任公司園區綠色供電項目、明陽包頭市石拐工業園區350MW綠色供電項目,總計新能源規模102萬千瓦。10月,內蒙古發布《關于實施中節能風力發電股份有限公司察右前旗(興和縣)50萬千瓦工業園區綠色供電項目等10個市場化新能源項目的通知》,下發10個市場化項目,配建新能源總規模523.5萬千瓦,其中,風電項目418萬千瓦、光伏項目105.52萬千瓦。
10月,安徽開展2024年度光伏發電和風電項目建設規模競爭性配置工作,本次風電項目競爭性配置建設規模300萬千瓦,光伏發電項目競爭性配置建設規模350萬千瓦。
11月,福建印發《2024年度光伏電站開發建設方案》,列入本方案的光伏電站項目共有44個、5827MW,全部為市場化并網項目。
1月,河南印發《0.6萬千瓦及以上分布式光伏發電項目以及信陽市2023年首批市場化并網風電項目開發方案》,本批次共印發已通過形式審核和消納條件校核的風電項目5個、總規模65萬千瓦,0.6萬千瓦及以上分布式光伏發電項目4個、總規模8.4萬千瓦。6-11月,河南下發關于實施源網荷儲一體化項目的通知(1-4批),其中第一批工業企業類49個、增量配電網類9個、農村地區類5個項目納入第一批實施范圍,共包含63個新能源項目,合計規模為2.145GW,其中風電項目1.4GW,光伏項目0.744GW;第二批工業企業類40個、增量配電網類2個、農村地區類3個,涉及項目規模總計為964.8MW,其中風電項目規模為723.4MW,光伏項目規模為241.41MW;第三批工業企業類19個、增量配電網類2個項目納入第三批實施范圍(農村地區類項目另外印發),總規模為637.6MW。其中,風電項目規模為508.7MW,光伏項目為128.9MW;第四批共包含工業企業類23個、增量配電網類9個、農村地區類29個項目。根據統計,本批次涉及項目規模共653.91MW,其中光伏418.91MW、風電235MW。
3月,廣東韶關市印發《2024年分布式光伏電站開發建設方案》,下達正式項目為117個,規模為1.1072GW;儲備項目124個,規模為1.239GW。
8月,上海印發《上海市“風光同場”海上光伏開發建設方案》,2024年,啟動首輪海上光伏項目競爭配置,規模不低于100萬千瓦。9月,《2024年上海市可再生能源開發建設有關事項》印發,本年度各區擬實施的陸上風電規模24.841萬千瓦、光伏電站規模48.896萬千瓦。
5月,湖北公布《2023年第二批新能源發電項目》,此次公布的新能源項目共16個,容量159萬千瓦。其中,百萬千瓦基地項目4個,容量40萬千瓦,均為風電項目;常規新能源項目12個,容量119萬千瓦(風電項目8個、容量80萬千瓦;光伏發電項目4個、容量39萬千瓦)。
9地明確提出
風光配儲比例10%~80%
2024年,在下發風光指標的同時,安徽、福建、廣西、河北、河南、湖北、內蒙古、山東、云南等地明確提出風光配儲比例范圍在10%~80%,配儲時長在2~4小時。
其中,山東配儲比例最高,根據《關于公布2024年市場化并網項目名單的通知》要求,電化學儲能配置比例為30~80%*2h。
廣西發文,列入本方案的項目須配建一定比例儲能設施或購買相應比例的共享儲能服務。陸上風電、集中式光伏發電項目配置比例分別為裝機容量的20%、2小時和10%、2小時。
此外,除貴州外,17省市下發指標的同時,還明確要求投建項目的并網時間/投產時間。
其中,安徽要求項目需在18個月內全容量并網;福建要求原則上兩年內全部建成投產;甘肅要求原則上于2025年底前建成投運;河北要求保障性項目要求2026年底并網,市場化項目要求2027年底并網;廣西要求風電項目要求9個月內申報核準并于核準后兩年半內全容量并網,光伏項目要求兩年內全容量建成投產。
具體如下:
來源:光伏頭條
